Construction de la salle Multi-Activités

Quelques dates :

  • Date OS de démarrage : 12.04.22
  • Plan d’installation de chantier 26.04.22 Terrassement
  • 24.05.22 : Fin du terrassement et fondations commencé 30%
  • 07.06.22 : Fin des fondations
  • 12.07.22 : Fin du gros œuvre
  • 27.09.22 : Fin de la charpente métallique du hangar et fin de la charpente bois du Dojo

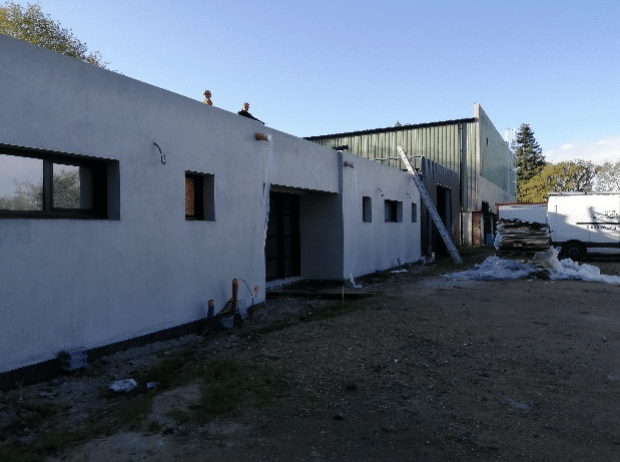

  • 18.10.22 : Fin des menuiseries extérieures

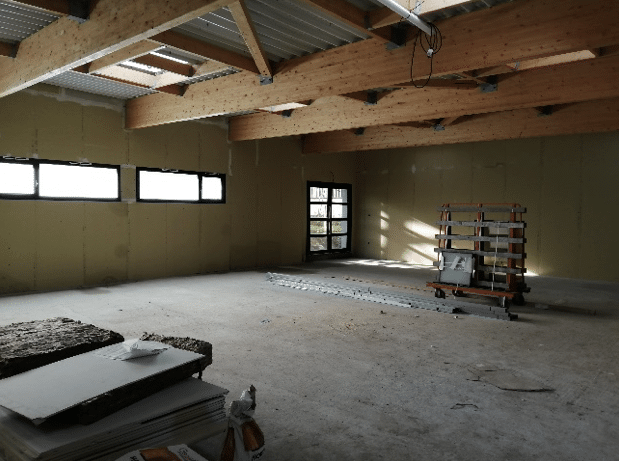

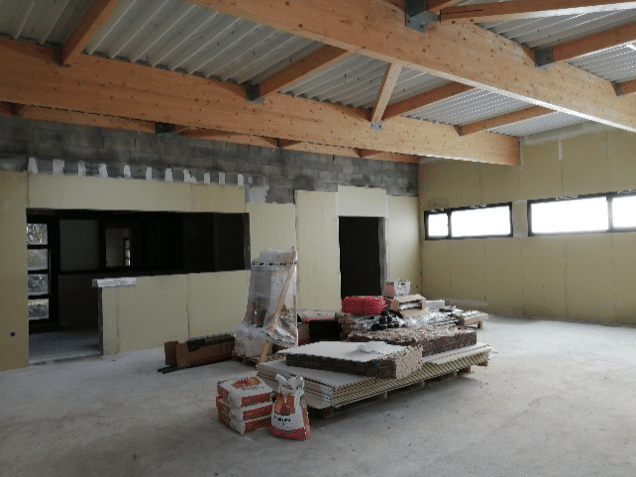

  • 15.11.22 : Fin du plaquiste et des enduits intérieurs électricité 80% et plomberie 80%
  • 05.12.22 : Coulage de la chape
  • 12.02.23 : Enrobé parking de la salle

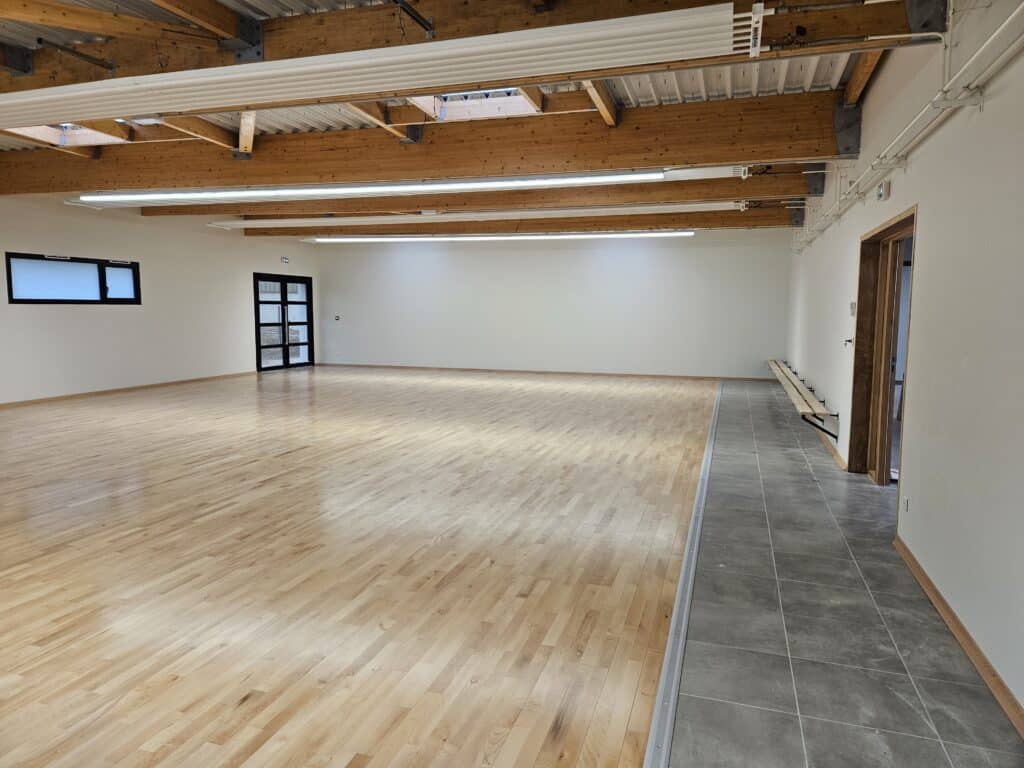

  • 20.02.23 : Parquet posé

Les travaux à l’intérieur et à l’extérieur continuent.
